【奋战四序度·决胜整年稳】冶建第十分公司:精准发力 提质增效
|
泉源:本站 |
编辑:治理员 | 日期:2022-11-09 |
字体:T T T
| 点击量:3030
|
大干四序度,奋进正其时。
连日来,冶建公司第十分公司各在建项目吹响建设“冲锋号”,全体职员咬定目的,心往一处想、劲往一处使,同心协力抓生产,施工现场职员忙碌、机械轰鸣、奋战正酣,各在建项目一派热火朝天的忙碌情形。
鹰潭市金山弄刷新项目:攻坚克难 全力推进

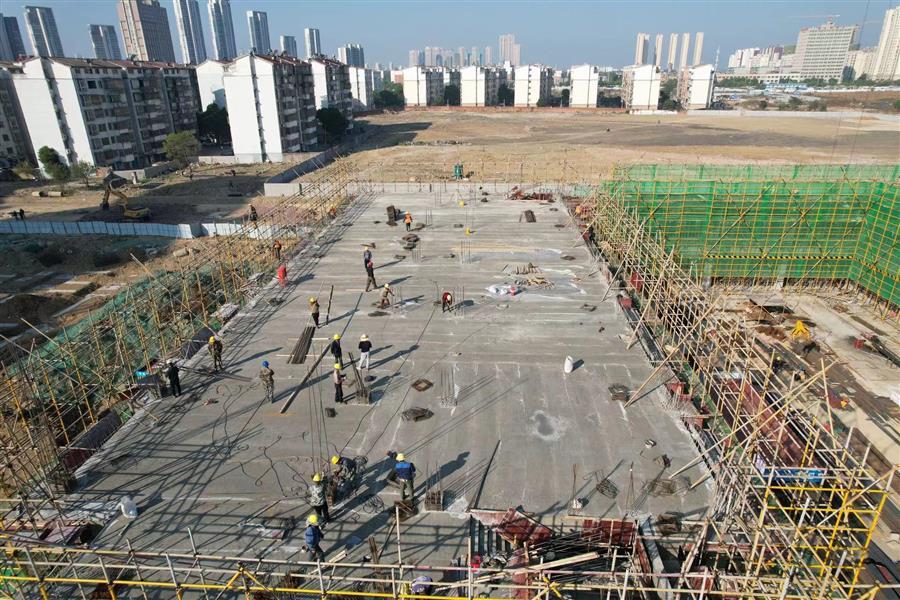

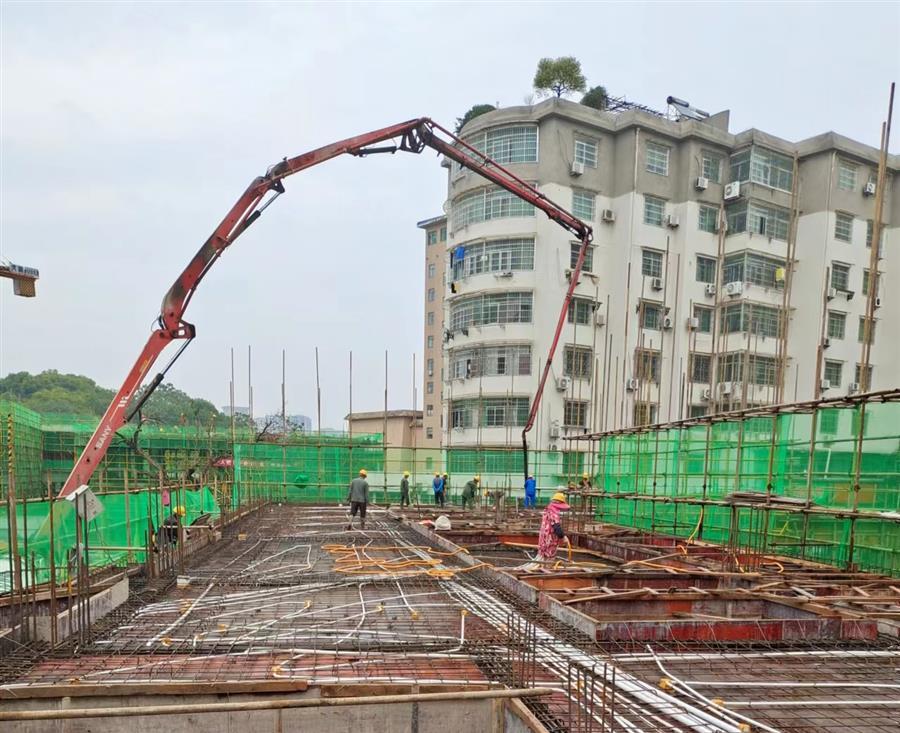

项目现场
金山弄刷新项目位于江西省鹰潭市月湖区胜利东路以北、林荫东路以南,总修建面积为1.5万平方米,结构类型为框架结构,地上2-3层,地下1层,工期730日历天。该项目的地质条件和周边情形重大,施工难度较大,且在今年9月份时,更是因疫情需要举行静默管控的缘故原由,暂停施工了泰半个月。为确保准时告完工期目的,项目部起劲与业主、监理等单位相同协调建设历程的难点、堵点,完善优化施工计划,科学调配施工现场的职员、机械和质料,细分时间节点,实时管控施工历程,以决战决胜的劲头推进项目建设。

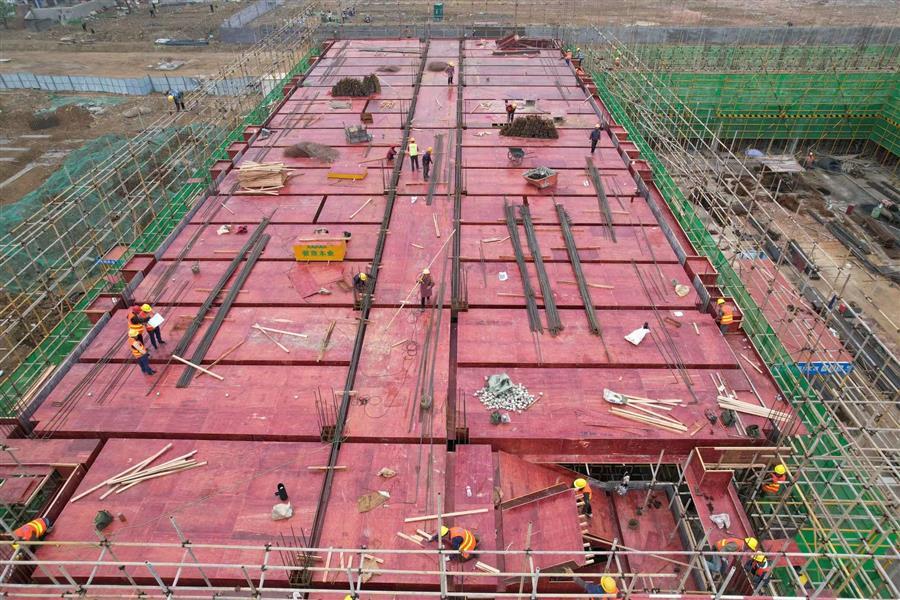

项目现场
现在,2号楼二层板混凝土浇筑完成、满堂架搭设及模板装置中,1号楼二层模板装置中,5号楼二层混凝土浇筑完成,3号楼西南角地下室防水施工和筏板钢筋绑扎中。项目累计完成产值1580万元,完成条约造价的27.8%。
南昌市临江学校项目:精准施策 稳步推进

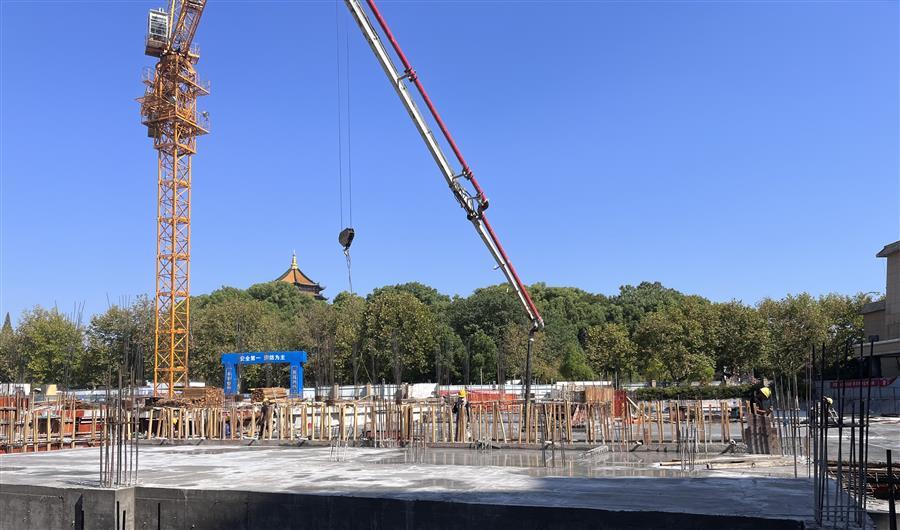

项目现场
临江学校建设项目位于江西省南昌市青山湖区,妄想总用地面积5.8万平方米,修建面积4.8万平米,工程包括修建、装置、市政、园林等部分,工期365日历天。施工历程中,项目部本着“先易后难,突出重点,整体推进”的事情思绪,细化工程节点,注重施工细节,加大人力和物力投入,在确保清静的条件下实时管控施工历程,协力一个一个破难点、一步一步出效果,确保了工程建设稳步推进。
项目现场
现在,1#楼第1段四层楼面浇筑完成,2#楼第1段基础浇筑完成,5#楼二层楼面浇筑完成,地下室承台开挖及砌筑完成70%。项目累计完成产值1911万元,完成条约造价的11.9%。
赣州富春园商住小区项目:紧盯目的 抢抓工期

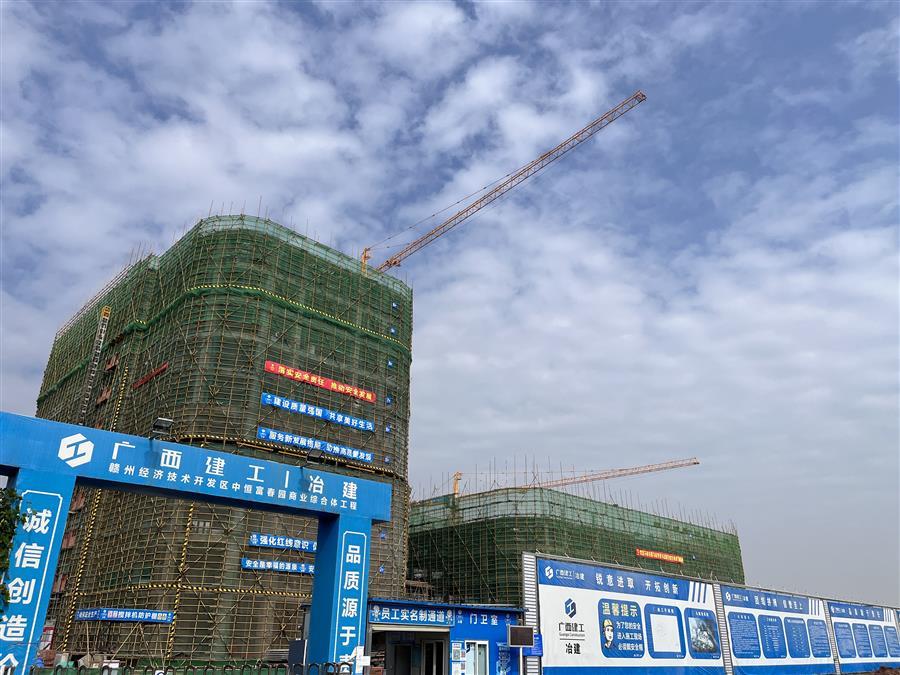

项目现场
赣州经济手艺开发区中恒富春园商住小区商业综合体工程,修建占地面积9489.48平方米,总修建面积6.1万平方米,包括地下室、A塔38#楼、BCD塔、E塔39#楼修建装饰及装置工程,工期606日历天。项目开工以来,项目部统筹剖析进度目的,紧盯节点抓落实、倒排工期抓进度,严酷落实设计图纸和妄想要求以确保每个环节、每个细节的质量和清静,全体职员抢晴天、战雨天,以点带面推进各环节的施工建设稳步提速。

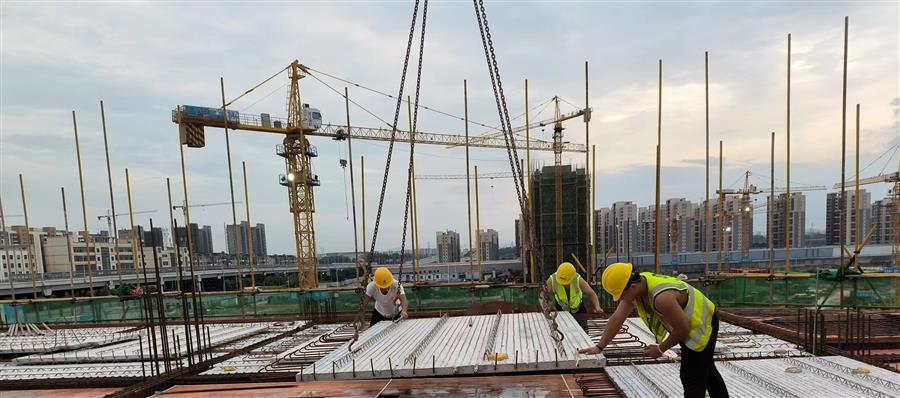

项目现场
现在,38#楼二、三层水电消防暖通装置中,三层ALC内墙墙板装置完成60%;39#楼PC叠合板吊装完成90%;地下室梁钢筋绑扎完成。项目累计完成产值6268.7万元,完成条约造价的56.98%。
四序度,是决胜整年稳的要害时刻。
第十分公司所有在建项目都纷纷抢抓黄金施工期,掀起大干四序度的施工热潮。下一步,分公司将坚持贯彻落实集团公司及公司各项事情安排,紧盯目的使命,攻坚克难,确保项目建设“提产增效”,助力公司整年稳。
(图文/第十分公司 田仁钱)
